Neben den Aushubarbeiten für den Deckel der A100-Vorleistung sind die zur Zeit wohl markantesten Arbeiten an den Treppenanlagen der neuen Bahnsteige am Ostkreuz. In diesem Jahr werden gleich zwei der neuen Bahnsteige ihren Betrieb aufnehmen.Für die S3 geht Ende Juni der Bahnsteig Ru barrierefrei an den Start, für die stadtauswärtigen Züge der Linien S5, S7 und S75 wird es der neue Bahnsteig D im Oktober sein. Bei beiden liegt man nach meinem Eindruck gut im Zeitplan. Am Bahnsteig Ru hat man nun sogar schon den Ringbahnsteig F erreicht. Am Bahnsteig D entstehen gerade die Stützwände der Treppenanlagen. Hier sind auch gut die künftigen Rolltreppenkeller zu erkennen. Hier wird es wohl zwei aufwärts und eine Abwärts geben.
Zu den ganzen Treppenanlagen werden natürlich auch gleich die Aufzüge zwischen den oberen und unteren Bahnsteigen mitgebaut. Umsteigen wird in den nächsten Monaten also wesentlich komfortabler als bisher.
Auf dem Bahnsteig Ru selbst werden zur Zeit noch Regenabwasserrinnen installiert, so dass demnächst wahrscheinlich der provisorische Bahnsteigbelag aufgebracht werden kann. Der Bahnsteig muss nach seiner Nutzung durch die S3 ja noch ein mal angepasst und mit einem Bahnsteigdach ausgestattet werden. So wird er zum Beispiel noch ein Stück nach Westen verlängert und erhält auch einen Zugang von der späteren neuen Fußgängerbrücke.
An der A100-Vorleistung war man in den letzten Tagen auch sehr fleißig. Mittlerweile ist die Baugrube ausgehoben, so das eine Suaberkeitsschicht aus Beton eingebracht werden kann um die eigentliche Tunneldecke zu errichten. Den Aushub hat man übrigens im Bereich des ehemaligen S9 Bahnsteigs A zwischengelagert. Vielleicht wird er ja gleich zum Verfüllen des neuen Bahnsteigs D verwendet.

Unten links das Fundament für den Aufzug. Links daneben kann nun die Bahnsteigkante errichtet werden

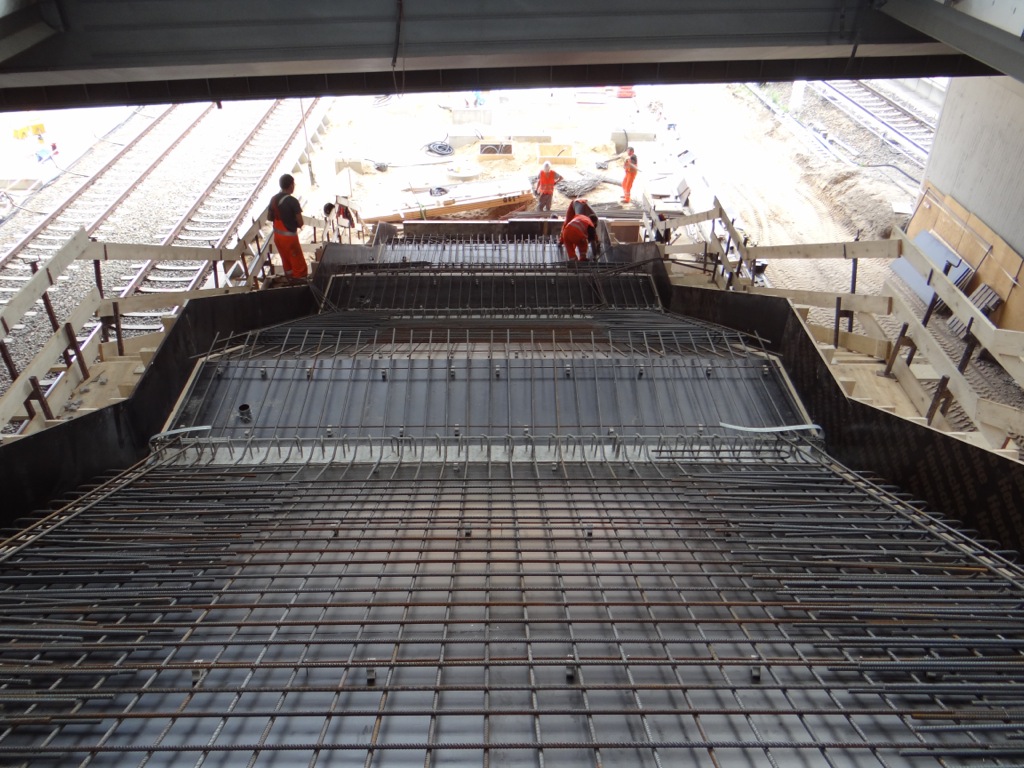

Die Treppe zwischen Bahnsteig Ru und F nimmt Form an, sie reicht mittlerweile bis hoch zum Bahnsteig F der Ringbahn
Der Bahnsteig Ru mit seiner Treppenanlage

Auf dem Bahnsteig Ru werden Regenwasserrinnen installiert

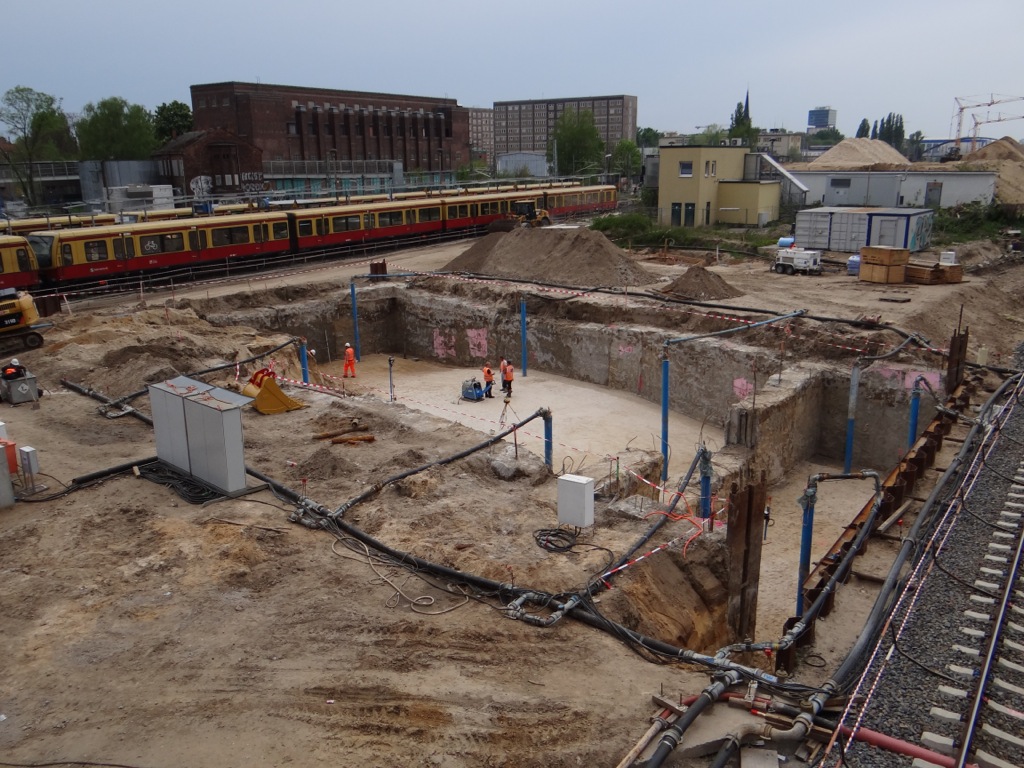

Die Baugrube der A100-Vorleistung. Im Bereich der späteren Gleise wird die Decke dicker

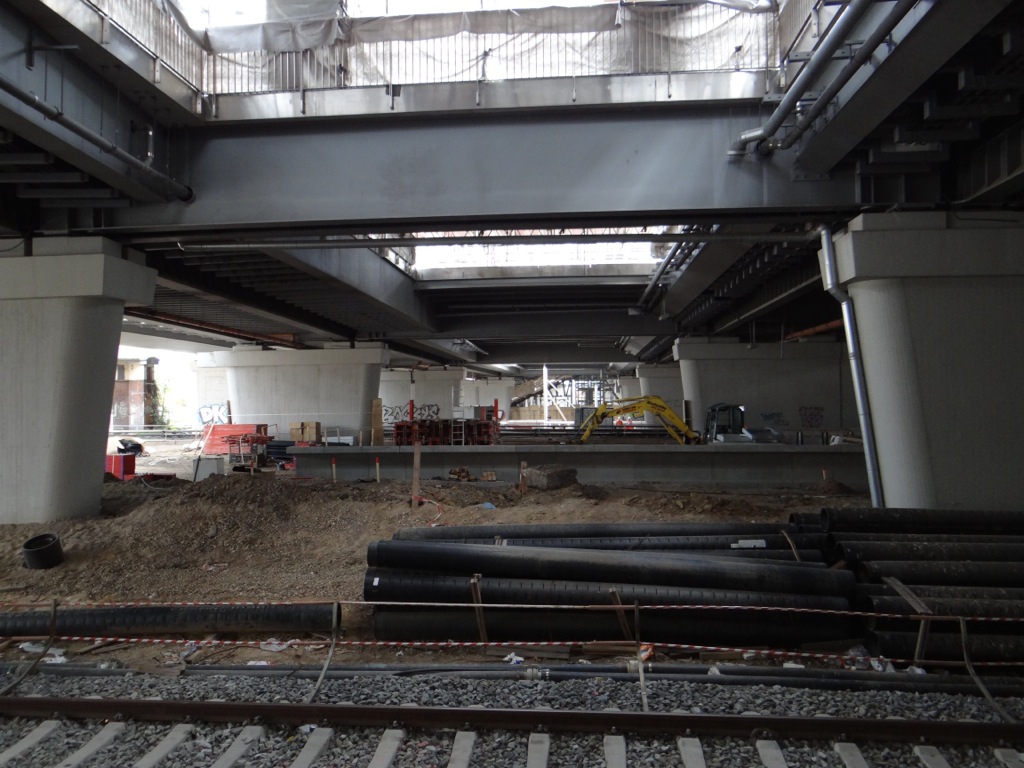

Bahnsteig D und die im Bau befindliche Treppenanlage

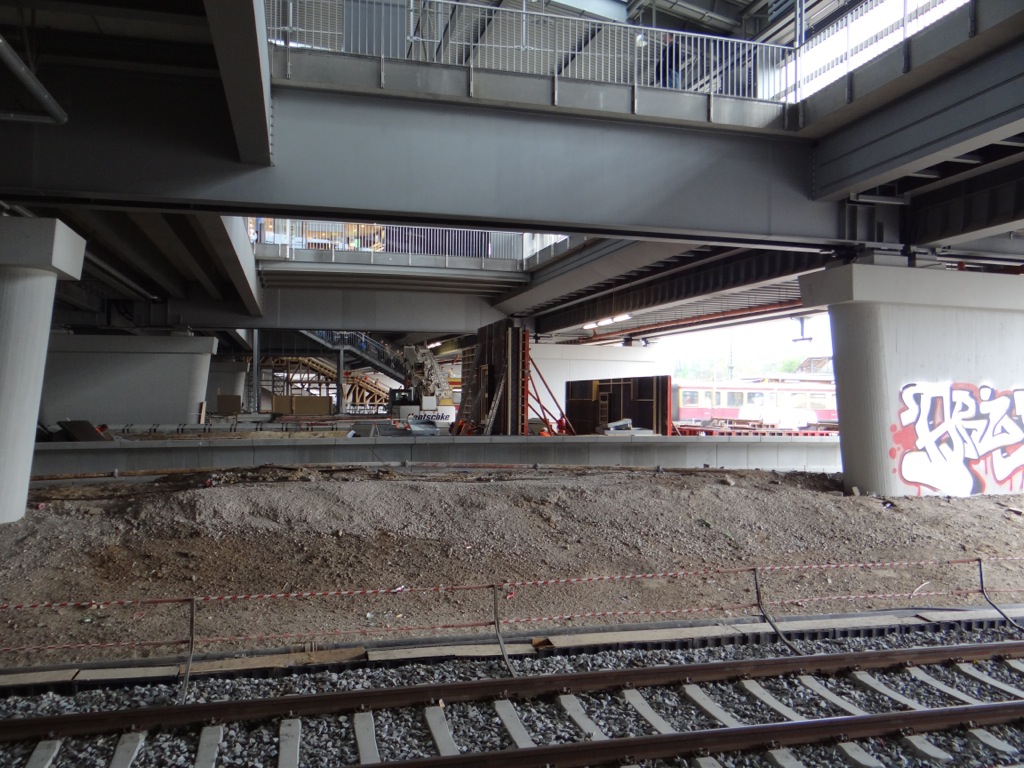

Blick vom Bahnsteig Rn1 auf die Treppenanlagen

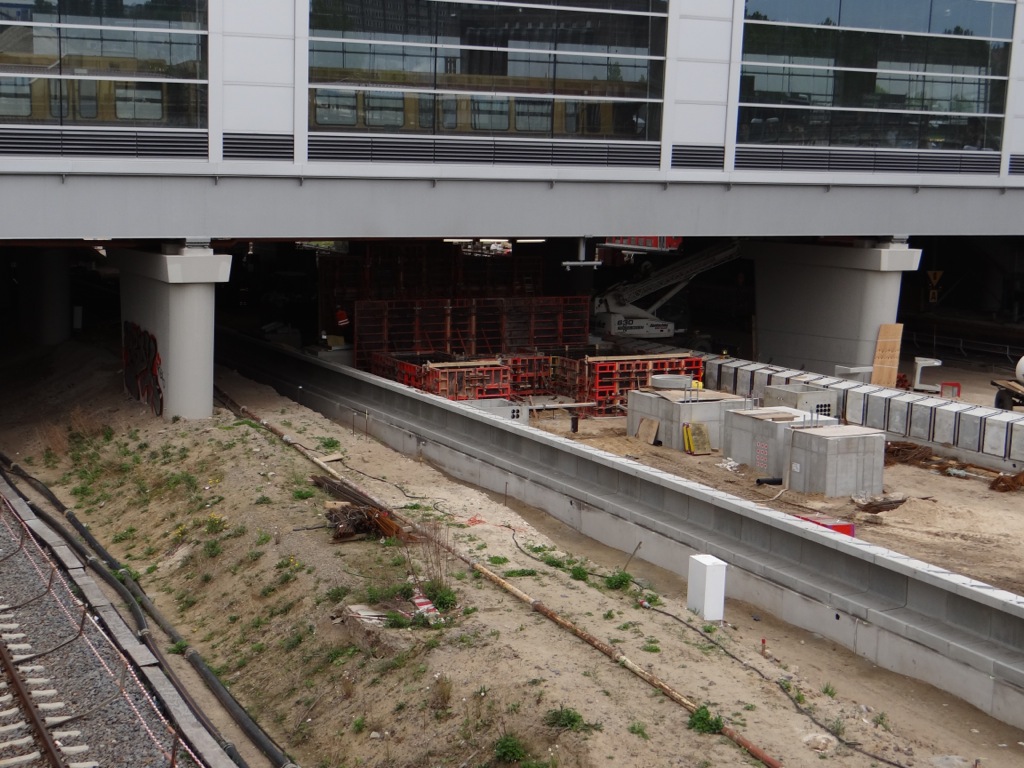

Östliches Ende des Bahnsteigs D mit Fundament des Aufzugs zum Bahnsteig Ro
