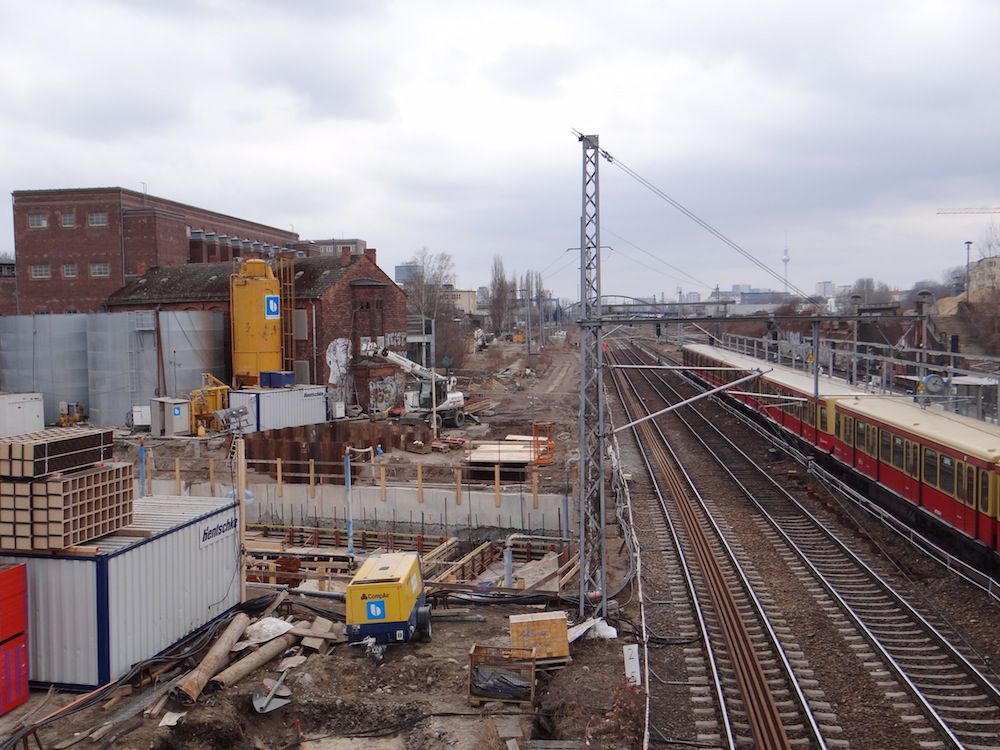

Am Samstag war ich mit meiner Kamera zwischen Ostkreuz und Ostbahnhof unterwegs und habe mir ein Bild vom aktuellen Stand der Bauarbeiten gemacht. Das Wetter der letzten Wochen lud nun nicht gerade zum Aufenthalt an Baustellen ein. Heute in fünf Wochen soll es so weit sein, die S-Bahn fährt vor dem Wochenende des 11. Mai letztmalig den alten Bahnsteig D an. Danach werden die Linien S5, S7 und S75 vom temporären Bahnsteig Rn1 fahren. Erstmalig kann hier dann barrierefrei zwischen Stadt- und Ringbahn umgestiegen werden. Der jetzige Bahnsteig D wird dann abgetragen. Er wandert weiter nach Osten, direkt unter den Brückenzug der Ringbahn.Auch hier werden dann Aufzüge und Rolltreppen zum schnellen und komfortablen Umsteigen installiert, sogar zum oberen Regionalbahnsteig.

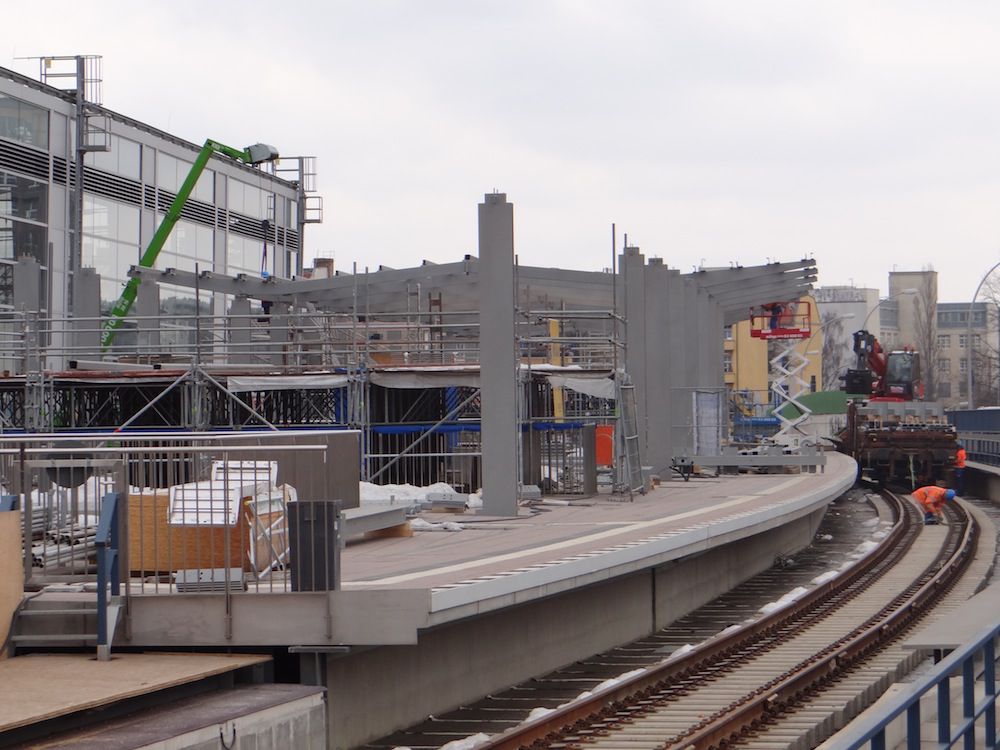

Die zur Zeit größte optische Veränderung findet oben auf der Ringbahn statt. Aber nicht bei der S-Bahn, sondern an den künftigen Regionalbahngleisen, denn hier wird zur Zeit das Bahnsteigdach aufgebaut.

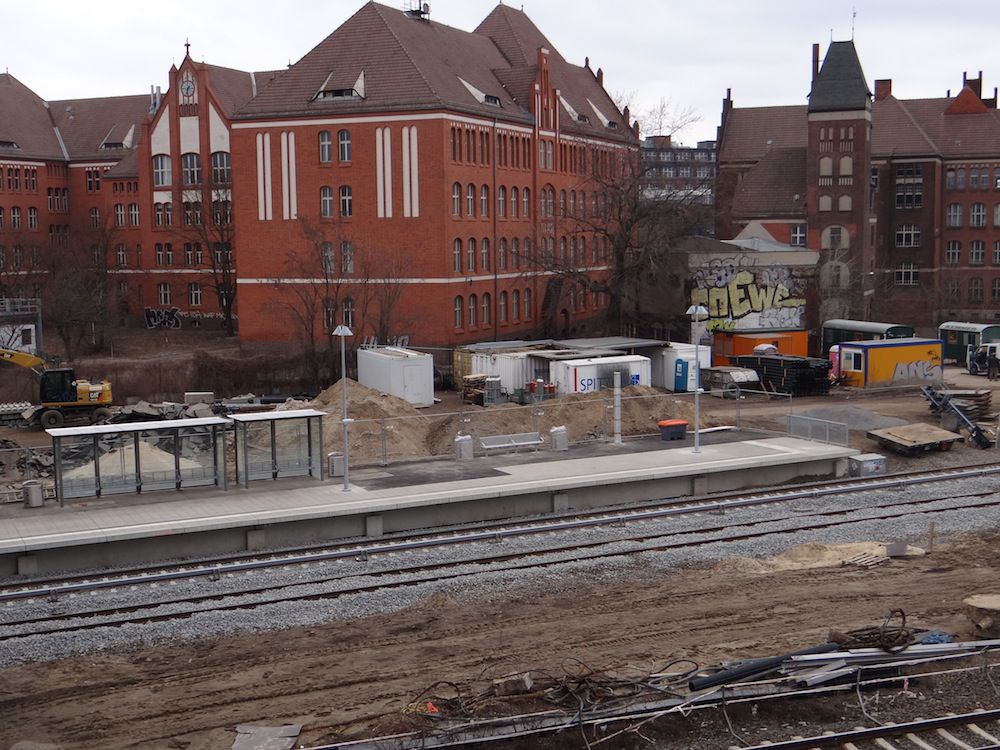

Am Bahnsteig Rn1 wurden Infovitrinen installiert. Spätestens mit Inbetriebnahme des Bahnsteigs wird sich hier wohl keiner mehr trauen Fahrräder wild zu parken.
Auch Sitzmöbel wurden auf dem gesamten Bahnsteig Rn1 installiert, die Polsterung wird jedoch noch entfernt.
Stromschienen, Signaltechnik sowie die Bahnsteigbeschallung sind fertig installiert.
Blick Richtung Warschauer Straße, das Streckengleis ist fertig. Auch hier sind Stromschienen und Signale installiert

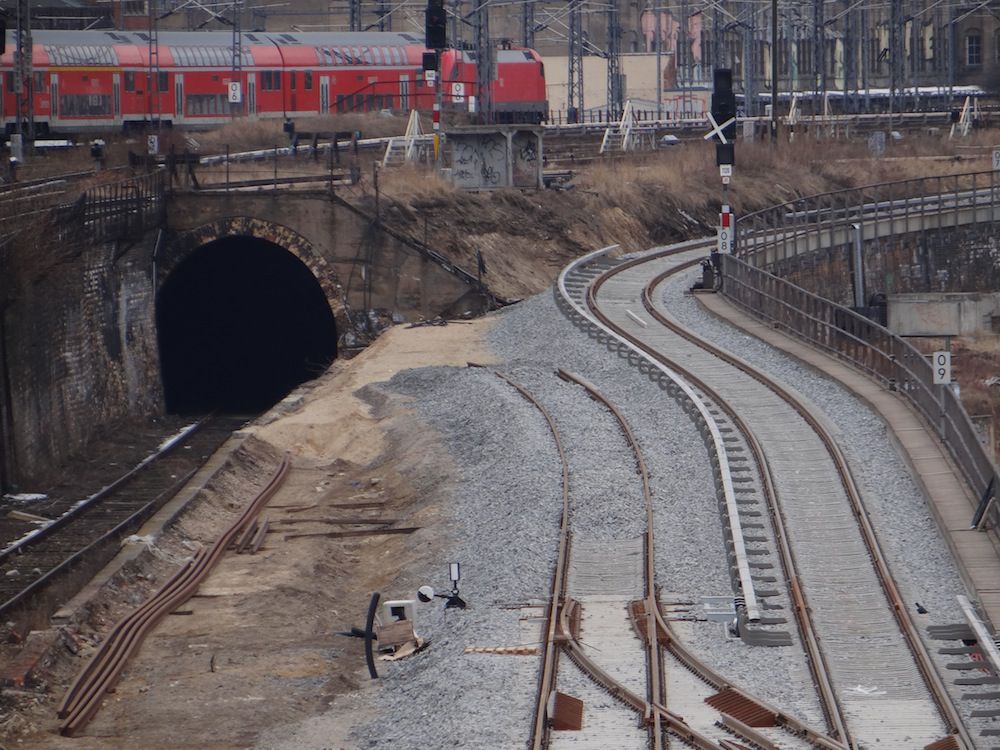

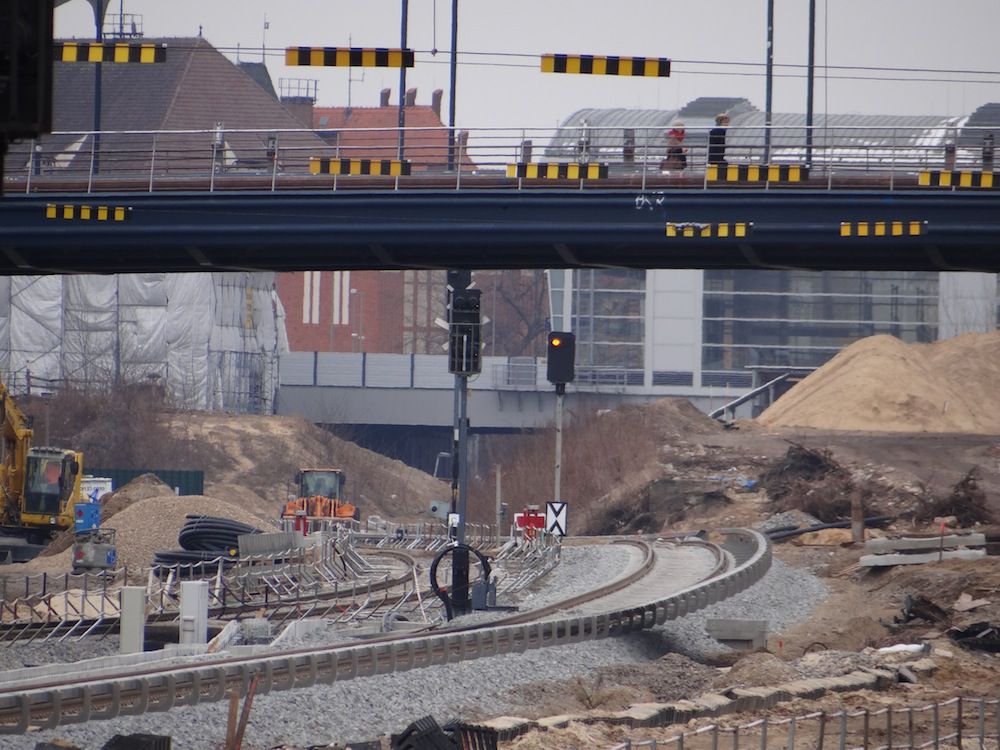

Der A100 Tunnel wartet noch immer auf seinen Deckel. Östlich und westlich bereitet man die neue Fernbahntrasse vor.

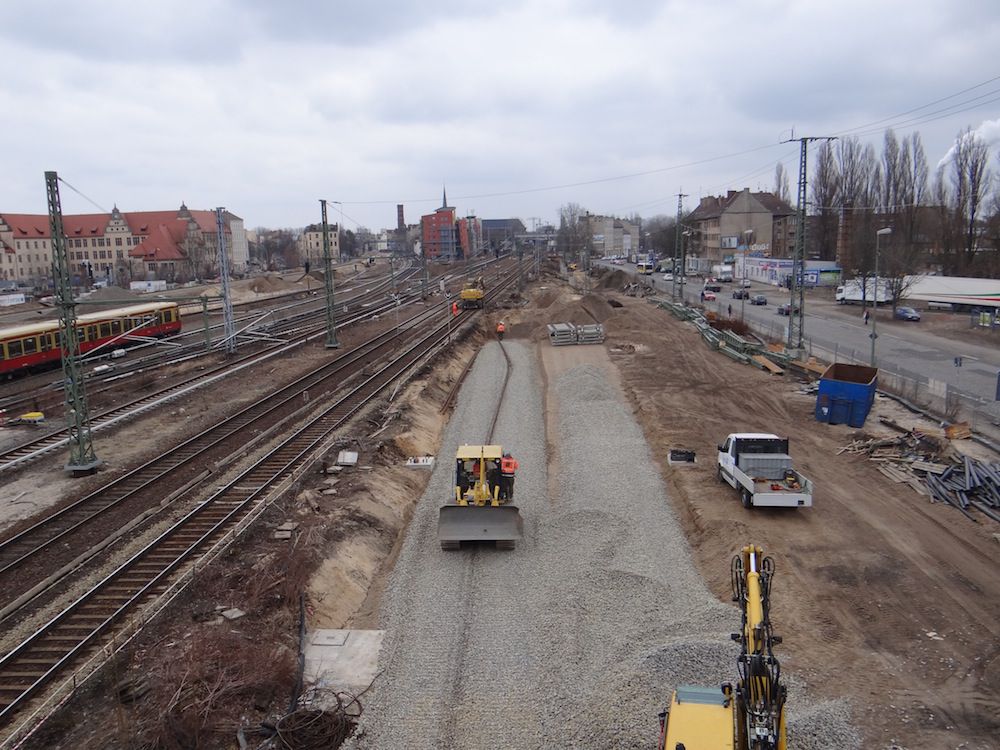

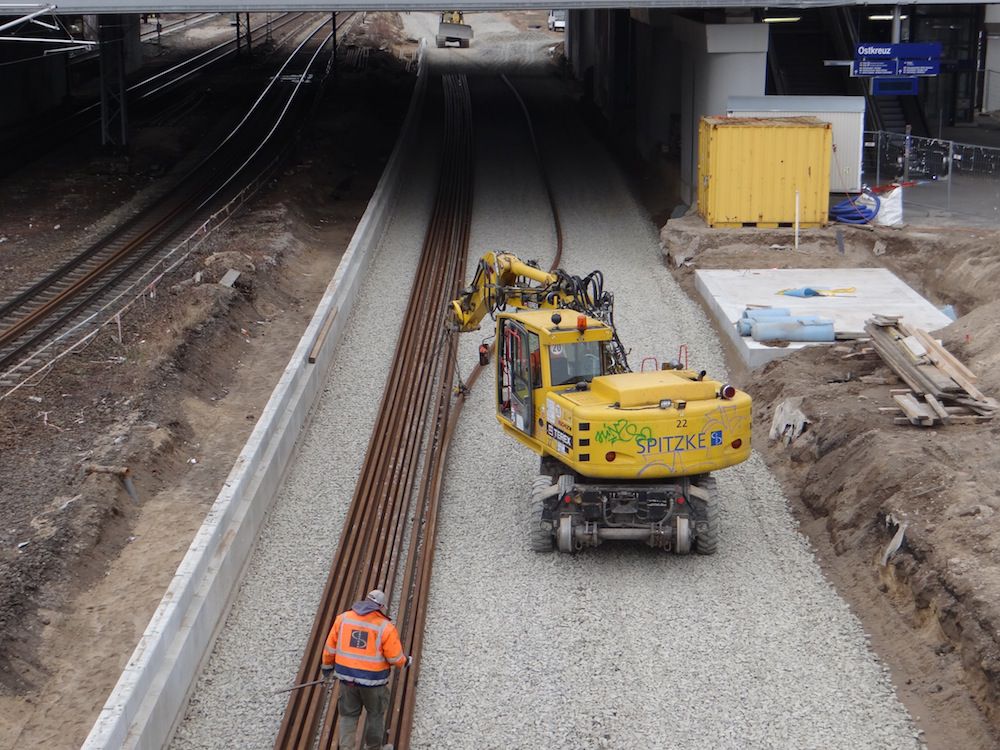

Hier hat man bereits den Schotter ausgebracht. Schienen und Schwellen sind geliefert, aus ihnen werden dann die beiden neuen Fernbahngleise hergestellt

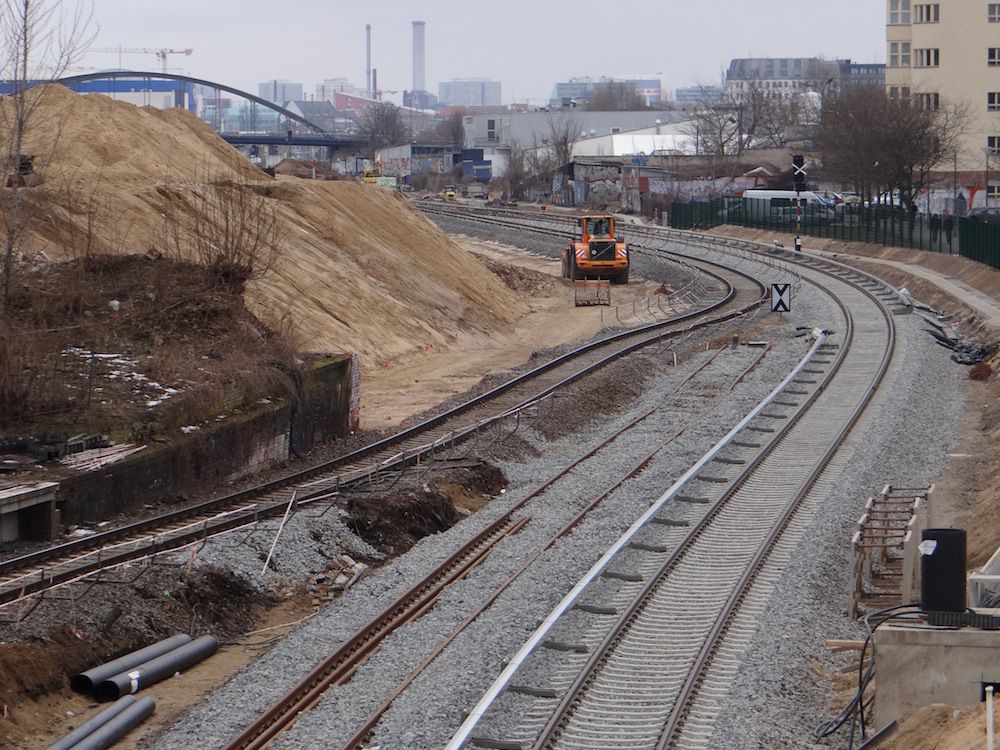

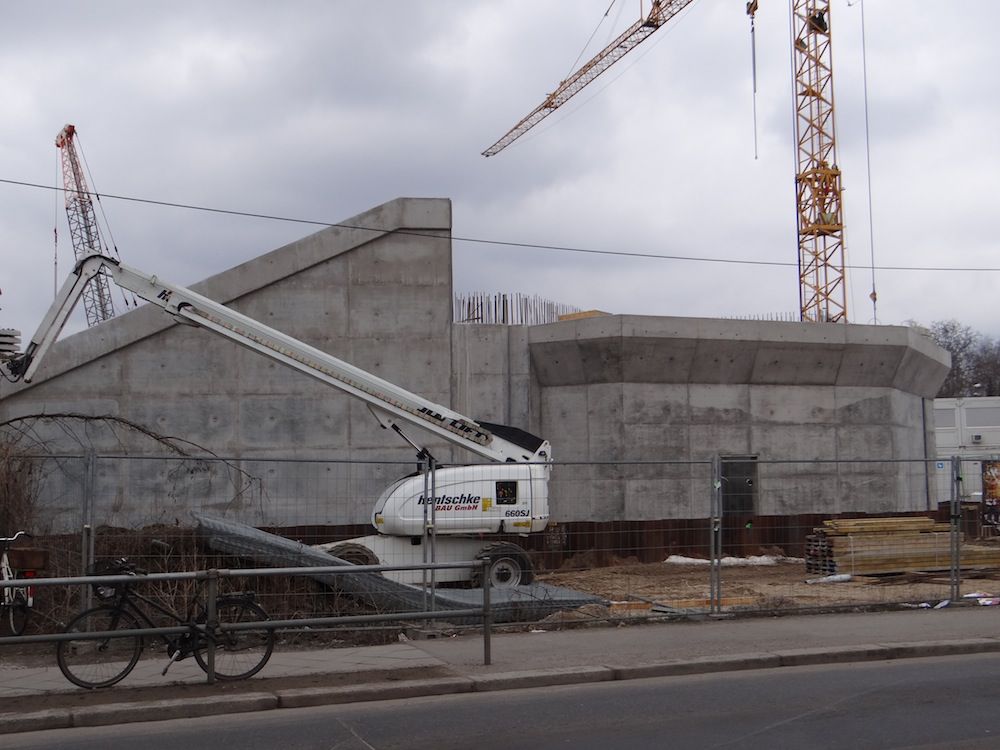

Das Brückenwiderlager der Ring-Südkurve ist im Rohbau fertig.

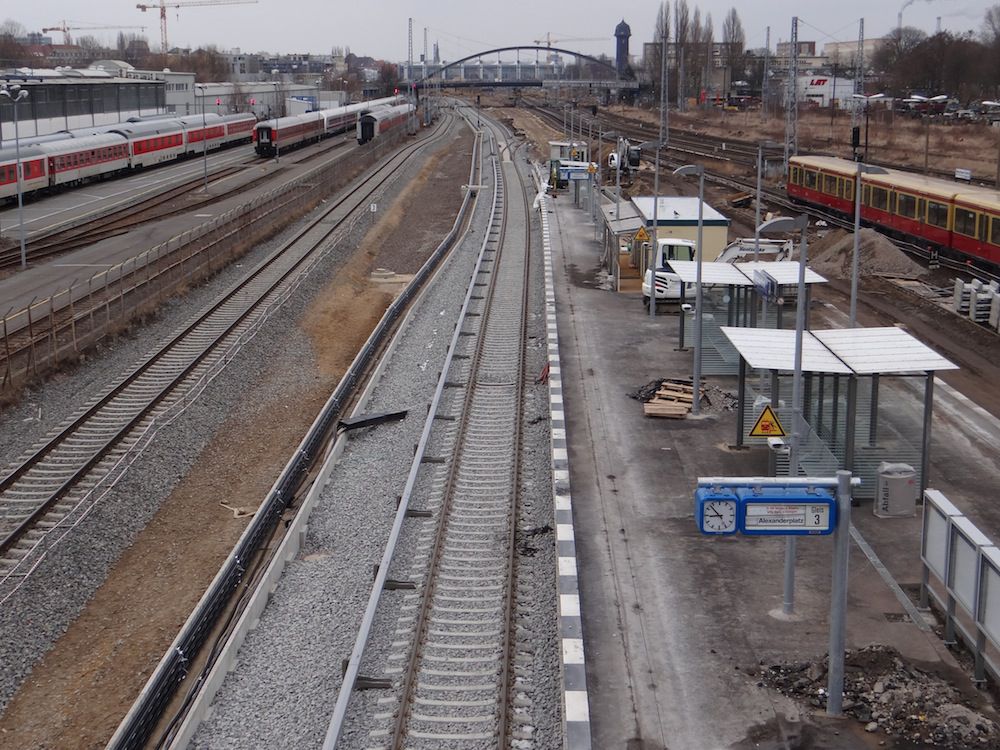

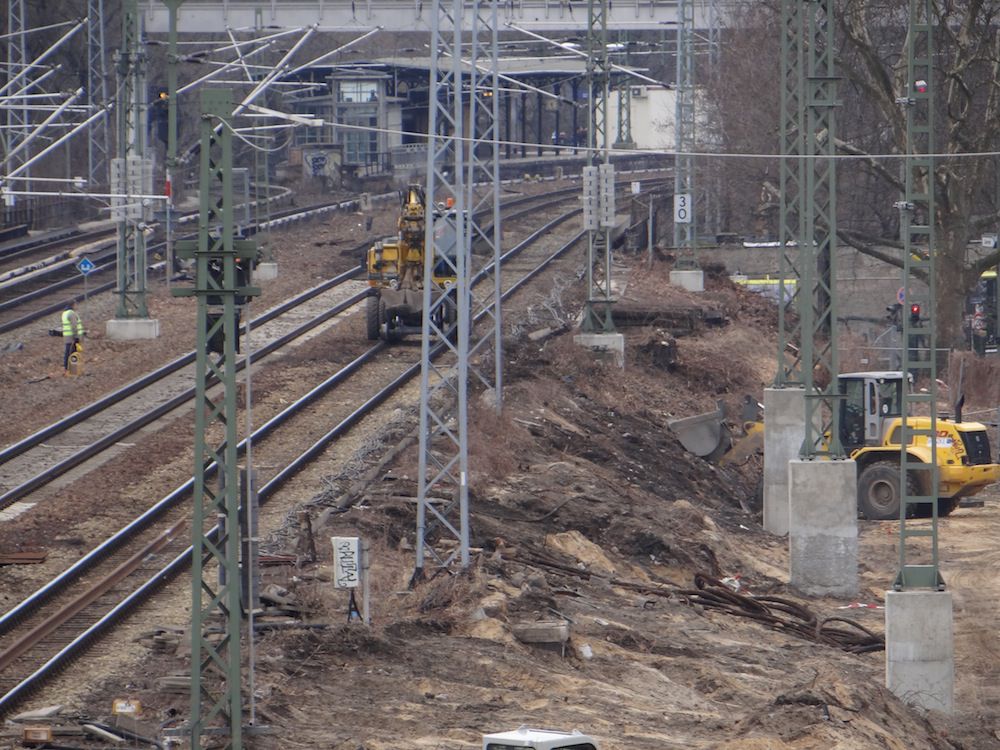

Der Bahnsteig Ro, Blick Richtung Norden. Wann hier welche Regionalbahnen halten werden ist leider noch völlig offen.

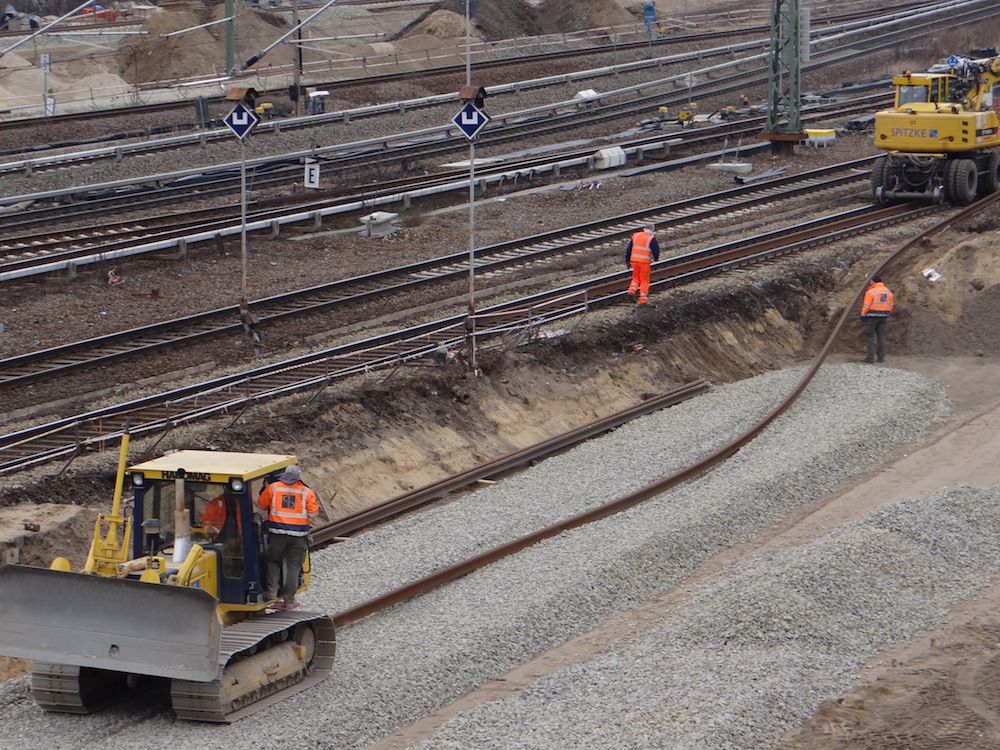

Hoch flexibel, die Schienen für die neue Fernbahntrasse werden an ihren Montageplatz gebracht
Die Umverlegung der Fernbahntrasse schafft Baufreiheit für den Bau des unteren Regionalbahnsteigs
Die Fahrleitungsmasten an der neuen Fernbahntrasse sind aufgestellt, rechts im Bild.
Der Bahnsteig Rn1 wartet auf seine Fahrgäste
Auch zwischen Ostkreuz und Warschauer Straße sind Stromschienen und Signale installiert
Der Bahnsteig B an der Warschauer Straße erhält einen Blindenleitstreifen
Blick Richtung Ostbahnhof, hier ist ebenfalls so weit alles fertig
Gleis 11 am Ostbahnhof ist bereits wieder in Betrieb
Das Lichtgrau der Bahnsteighalle wirkt hell und freundlich
