Baustellenüberblick Anfang März 2016

Gestern nutze ich das halbwegs schöne Wetter um Fotos entlang der Großbaustelle zwischen Rummelsnurg und der Warschauer Brücke zu machen. Seit meinem letzten Besuch hat sich wieder viel getan. Das möchte ich nachfolgend kurz beschreiben. Fangen wir wie immer in Rummelsburg an. Hier sind nun alle Arbeiten zur Herstellung der lastverteilenden Betonplatte auf dem Viadukt abgeschlossen. Es wird für das künftige mittlere Fernbahngleis das Planum sowie das Schotterbett aufgebaut. In den nächsten Wochen wird durch mehrere Sperrpausen an den Wochenenden, der nächste Bauzustand hergestellt und das mittlere Fernbahngleis in Betrieb genommen.

Weiter zum Ostkreuz. Hier geht der Aufbau des neuen Bahnsteigs E ebenfalls sichtbar voran. Mittlerweile wird hier auch die nördliche Bahnsteigkante aufgebaut. Auch am künftigen unteren Regionalbahnsteig wird nun scheinbar das letzte fehlende Stück der Bahnsteigkante gesetzt. Die Fundamente für die spätere Fußgängerbrücke sind ebenfalls gesetzt. Oben auf den Brücken der Verbindungskurve für die S9 gehen die Arbeiten zur Herstellung des Betontroges unvermindert weiter.

Von der Modersohnbrücke aus hat man nun einen guten Blick auf den bis hierher vorangekommenen Gleisbau des südlichsten S-Bahngleises. Diese Arbeiten gehen sichtbar schnell voran. Wenn es in diesem Tempo weiter geht dürfte im April der neue Bahnsteig E am Ostkreuz erreicht sein.

Der Aufbau des neuen Eingangsgebäudes des Bahnhofs Warschauer Straße geht leider weiter sehr langsam voran. Zwar wurden in der letzten Woche bereits die ersten Wände der Technikebene betoniert, jedoch gibt es immer wieder Tage an denen man keine Bauleute auf der Basutelle sieht. Scheinbar hat man viel Zeit.

Westlich der Warschauer Brücke werden zur Zeit Arbeiten zur Herstellung von Kabelkanälen vorgenommen. Lässt man den Blick etwas weiter nach Süden schweifen, kann man erkennen, dass auf dem Parkplatz neben der Mercedes-Benz Arena nun Bauarbeiten stattfinden. Hier wird in den nächsten zwei Jahren die East-Side Mall mit 120 Geschäften errichtet. Die Nicht-Bestellung eines westlichen Ausgangs des Bahnhofs Warschauer Straße und das Verschlafen der Verlängerung des Fußgängersteges vom U-Bahnhof Warschauer Straße durch den Senat wird sich hier dann sehr negativ auswirken, denn sämtliche mit der S-Bahn anreisende Kunden, Besucher und Umsteiger werden sich den einen Ausgang von und zur Warschauer Brücke teilen müssen.

Wir dürfen gespannt sein wie oft der Bahnhof dann wegen zu hohem Besucherandrang einfach gesperrt wird. Schon jetzt steigen hier täglich 85.000 Menschein ein, aus und um.

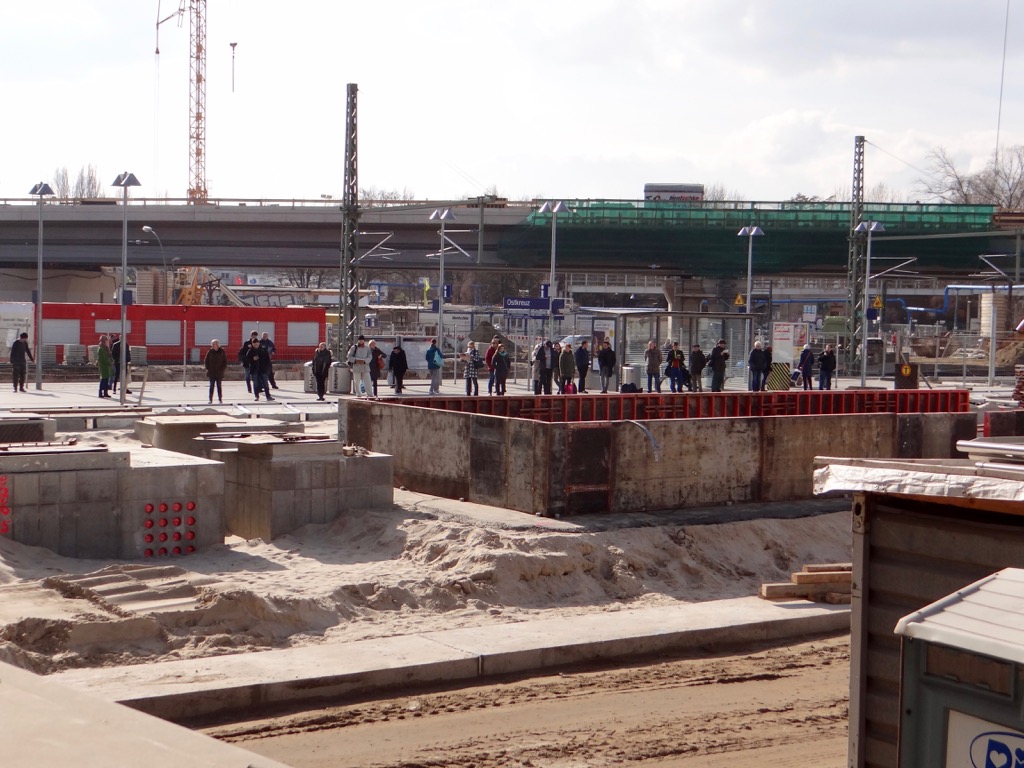

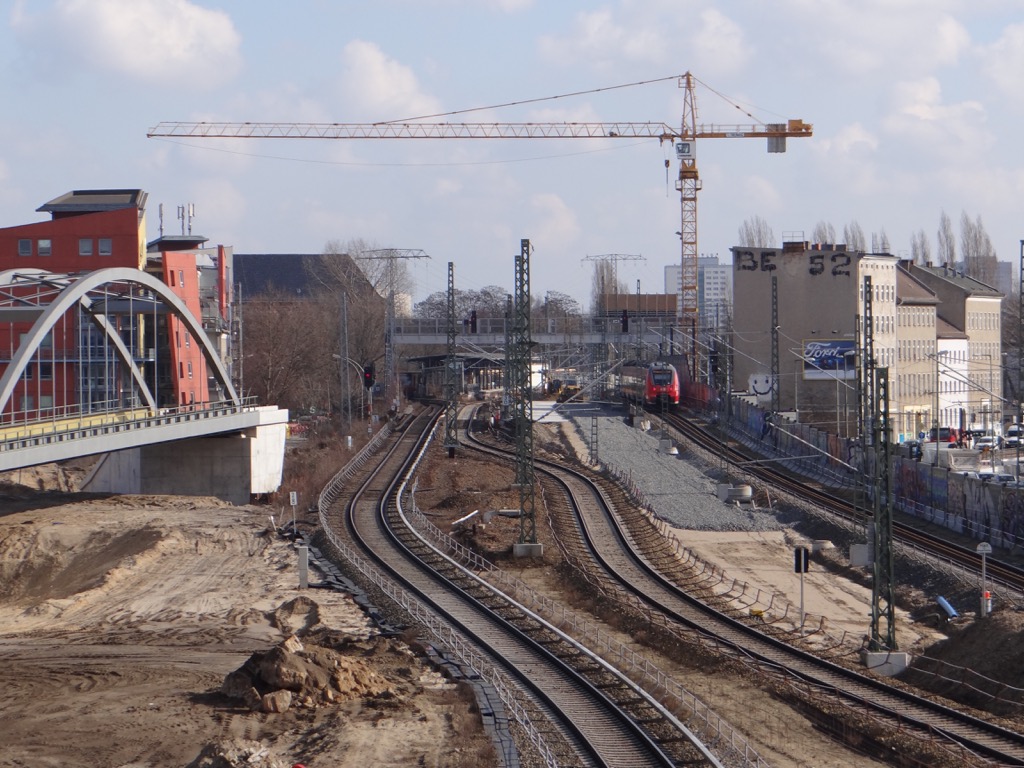

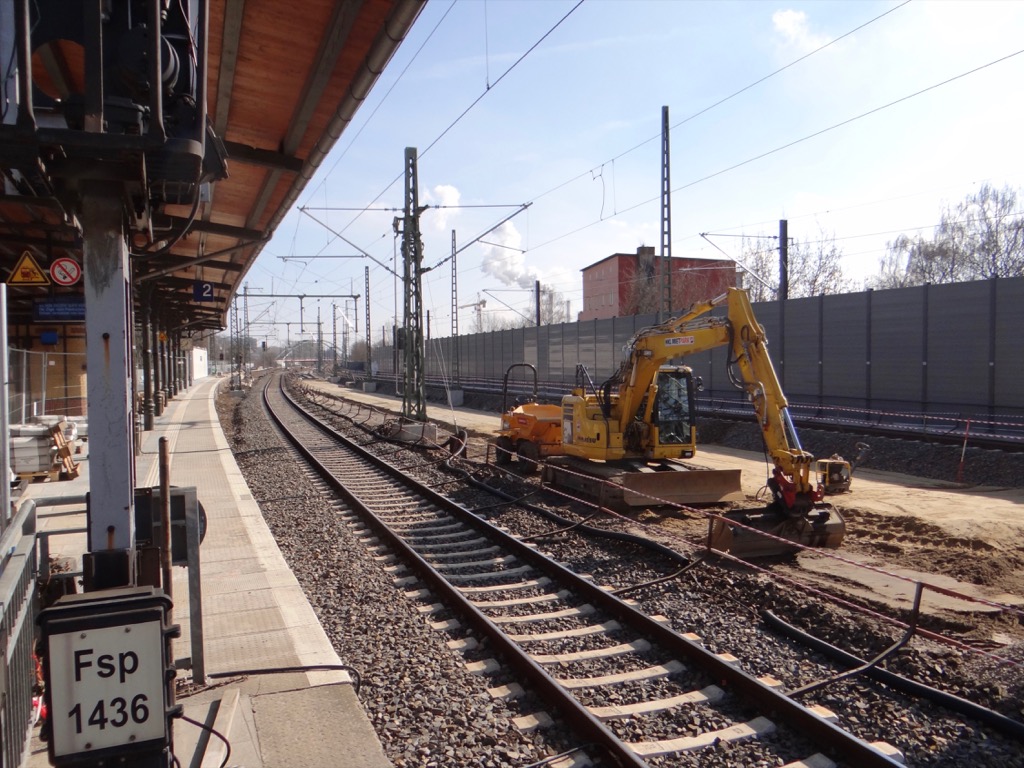

Rummelsburg, Herstellung des Planums für das mittlere Fernbahngleis

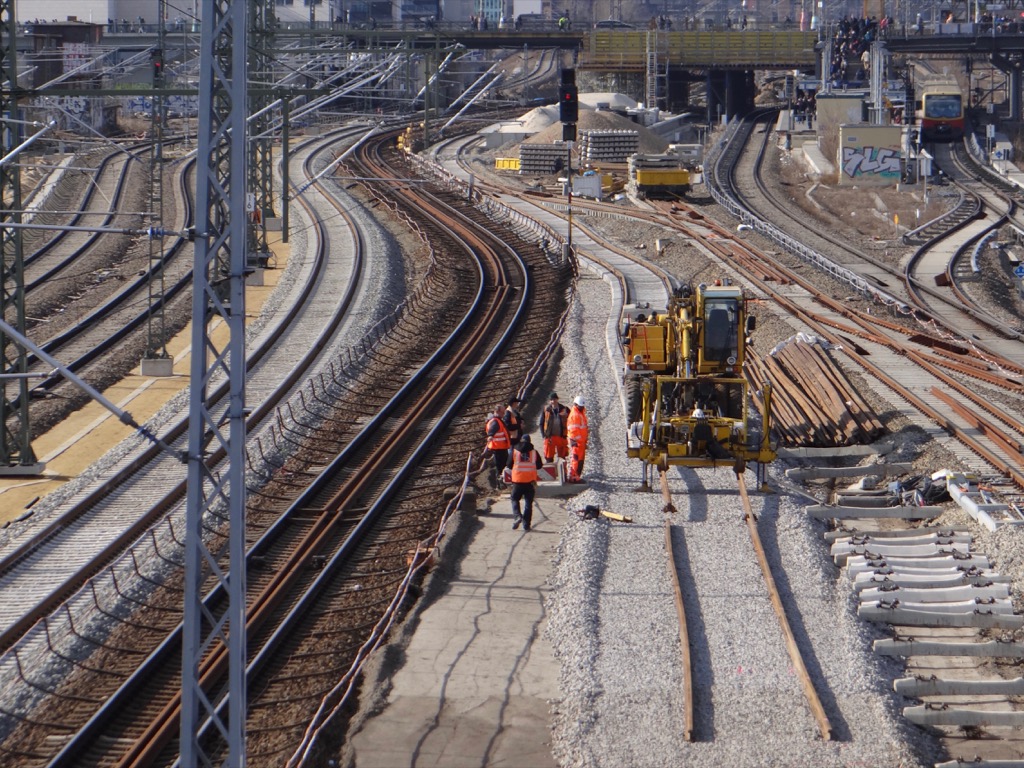

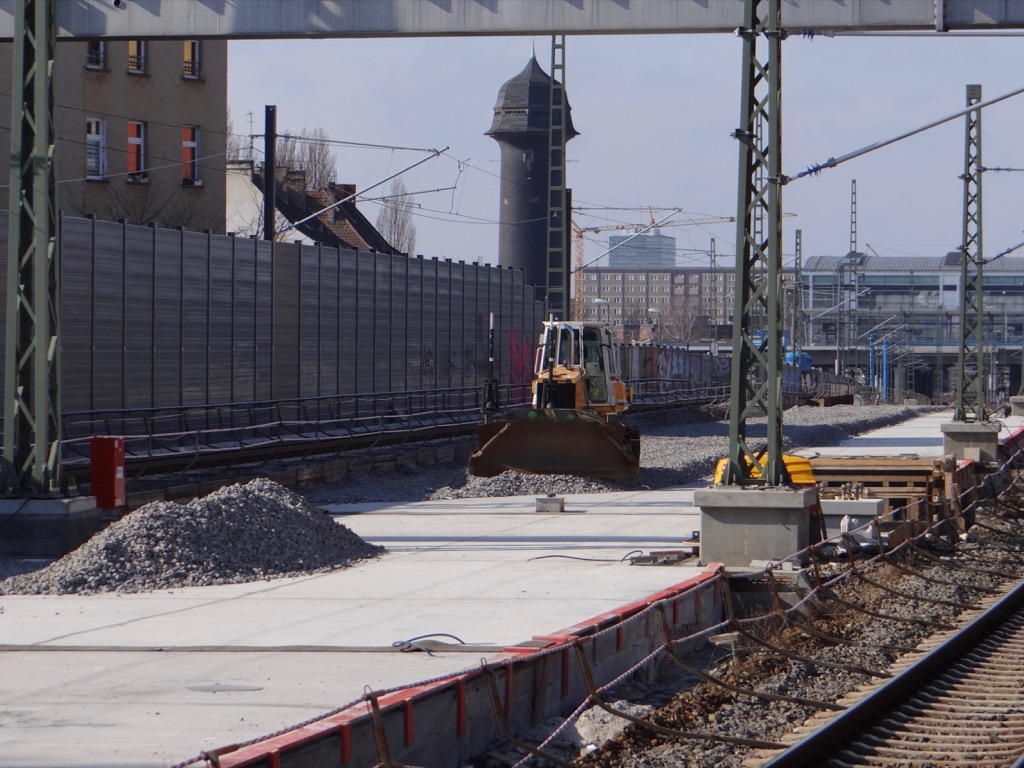

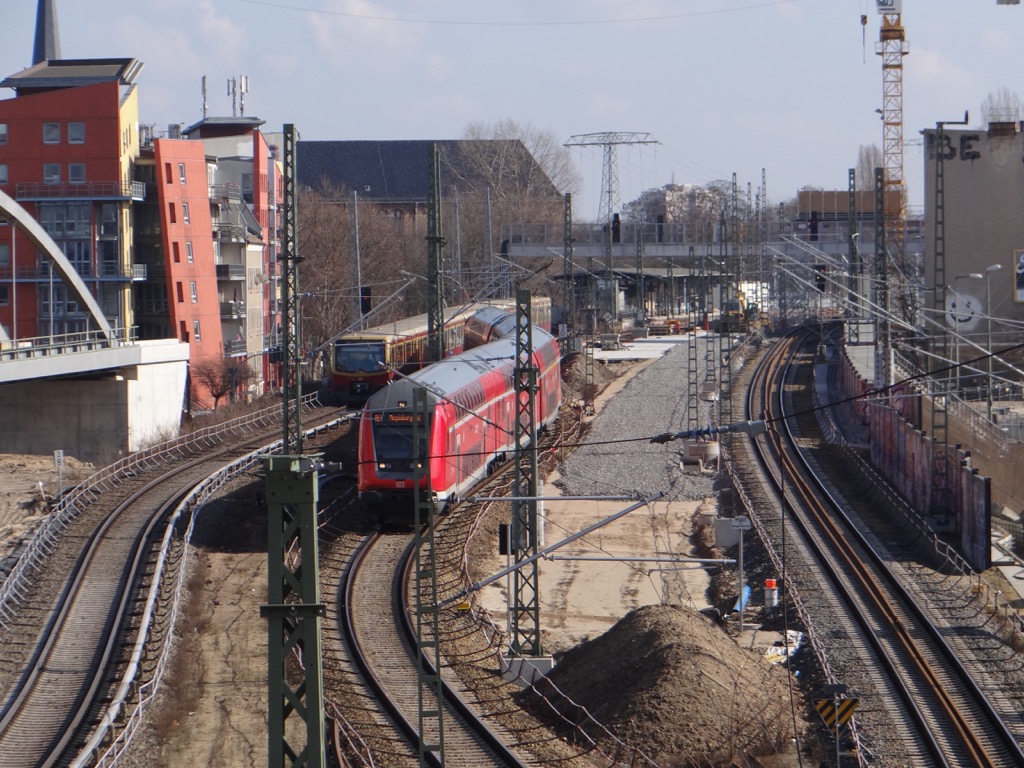

Richtung Ostkreuz wird bereits das Schotterbett aufgebaut. Hinter dem Oberleitungsmast vorne rechts im Bild, ein weiterer Betonsockel. Er dient einem Signalausleger, der die große Signalbrücke ersetzen wird.

Blick von der Kynaststraßenbrücke auf die Baustelle in Rummelsburg.

In den nächsten Monaten verändert sich für den Nächsten Bauabschnitt die Lage der Gleise erneut.

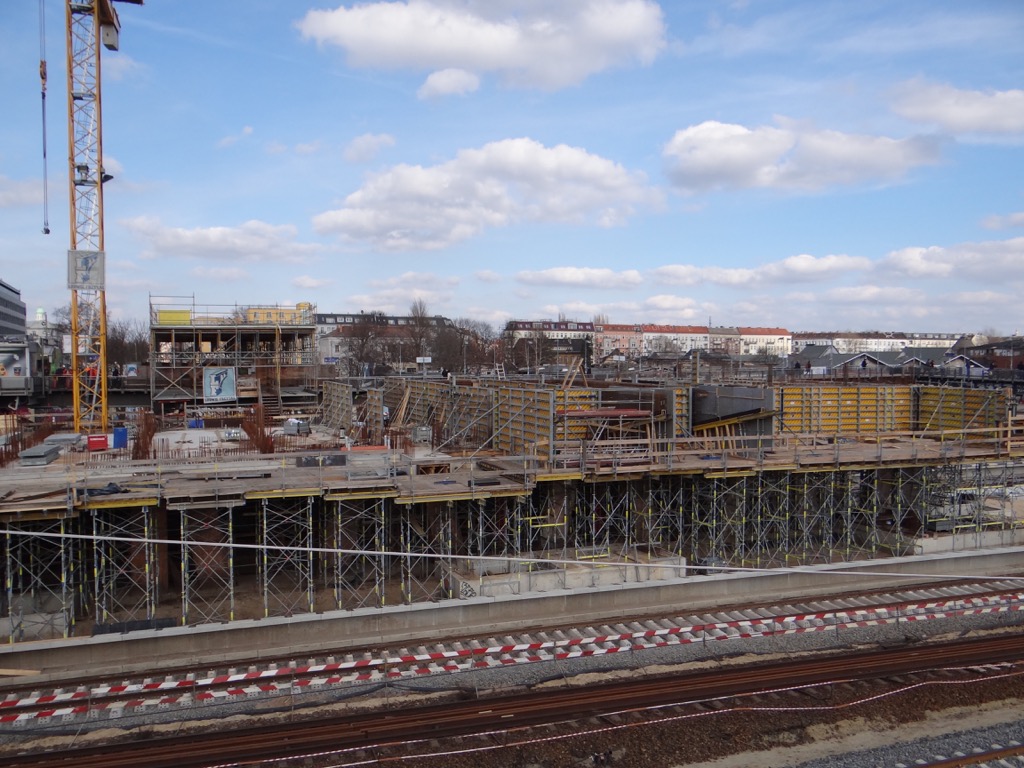

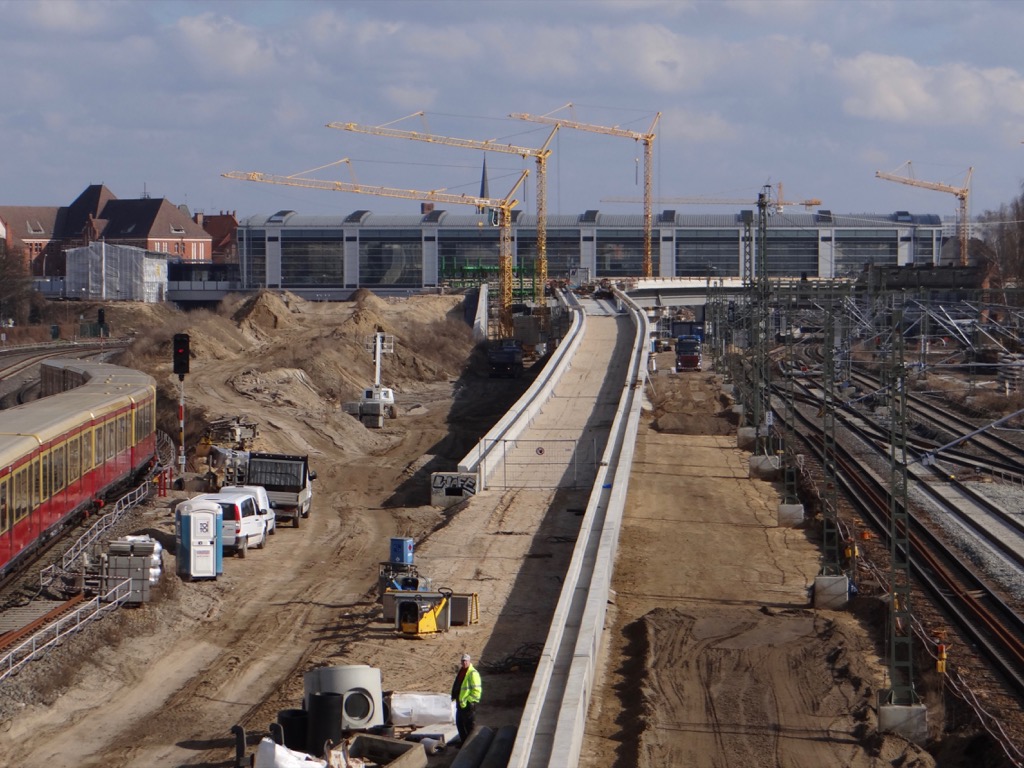

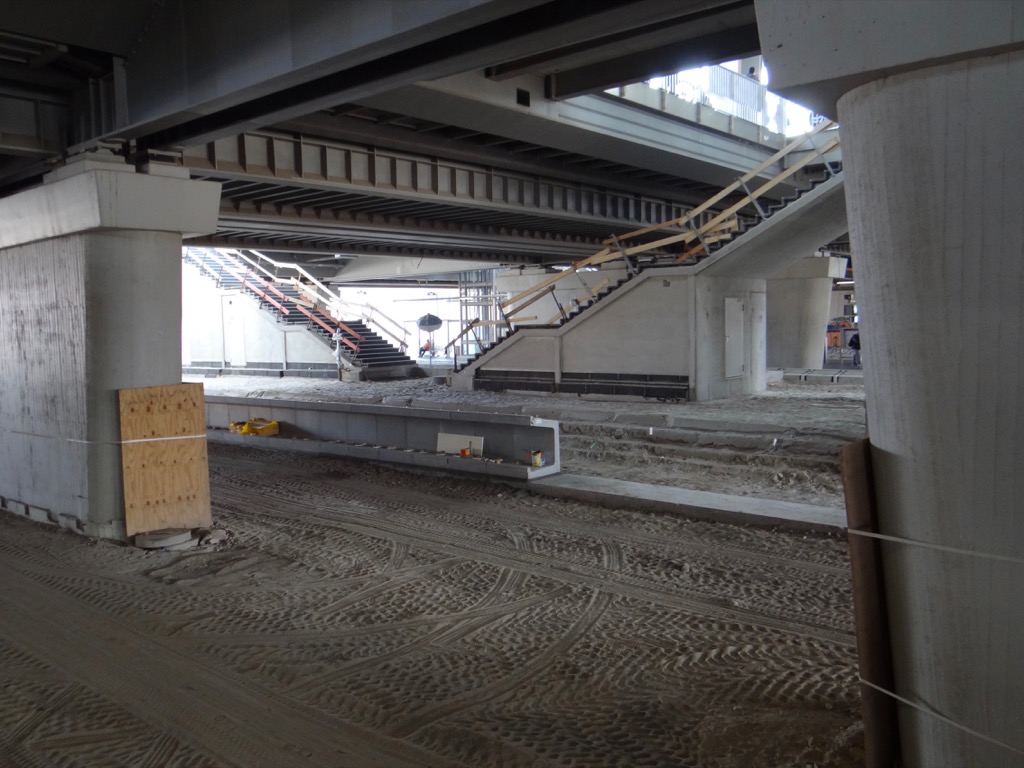

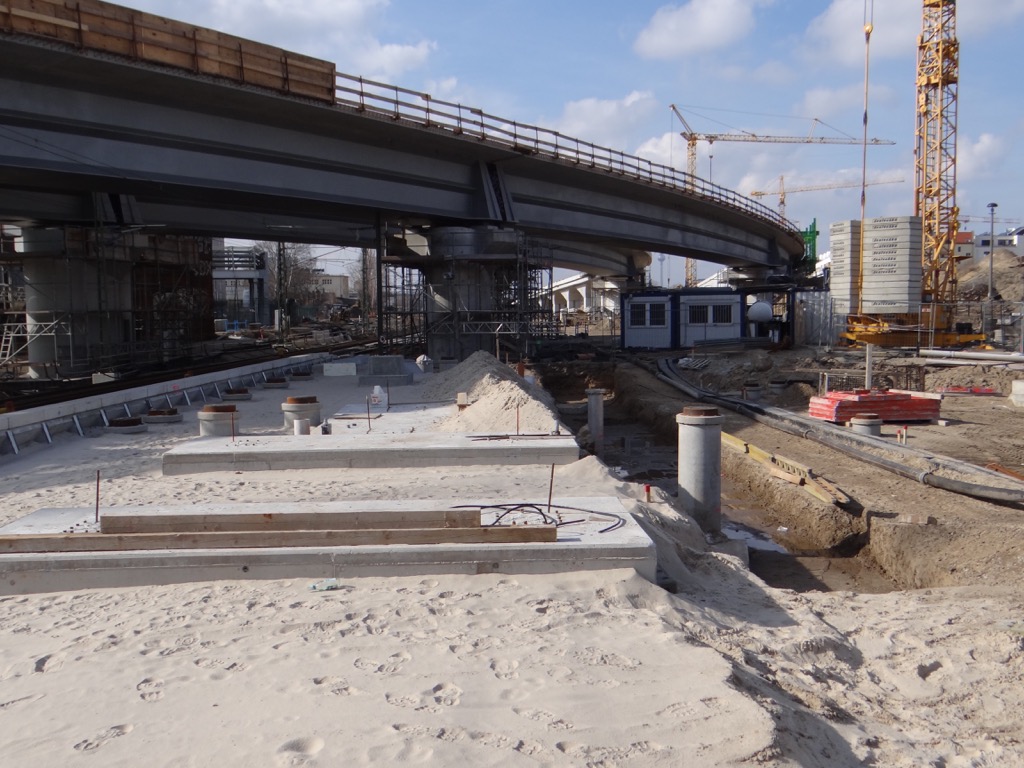

Der neue Bahnsteig E am Ostkreuz. Zahlreiche Fundamente entstehen auf dem Bahnsteig.

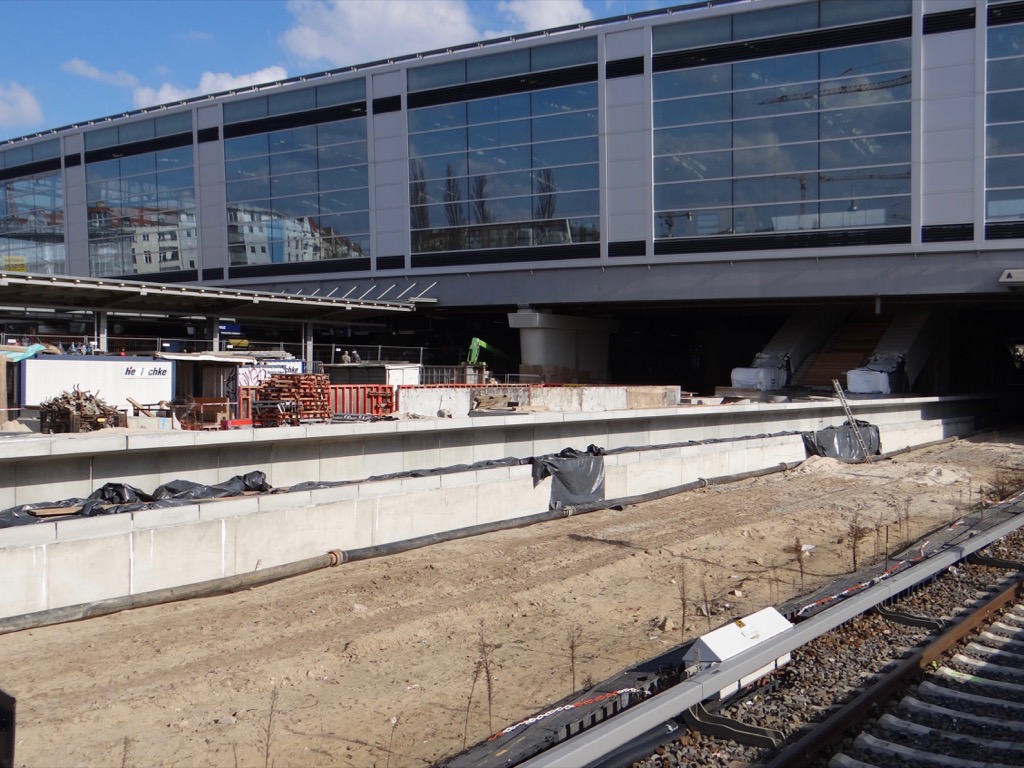

Regionalbahnsteig Ru, Vorbereitung zur Herstellung des Restes der nördlichen Bahnsteigskante.

Bahnsteig E, auch die nördliche Bahnsteigkante wird nun errichtet.

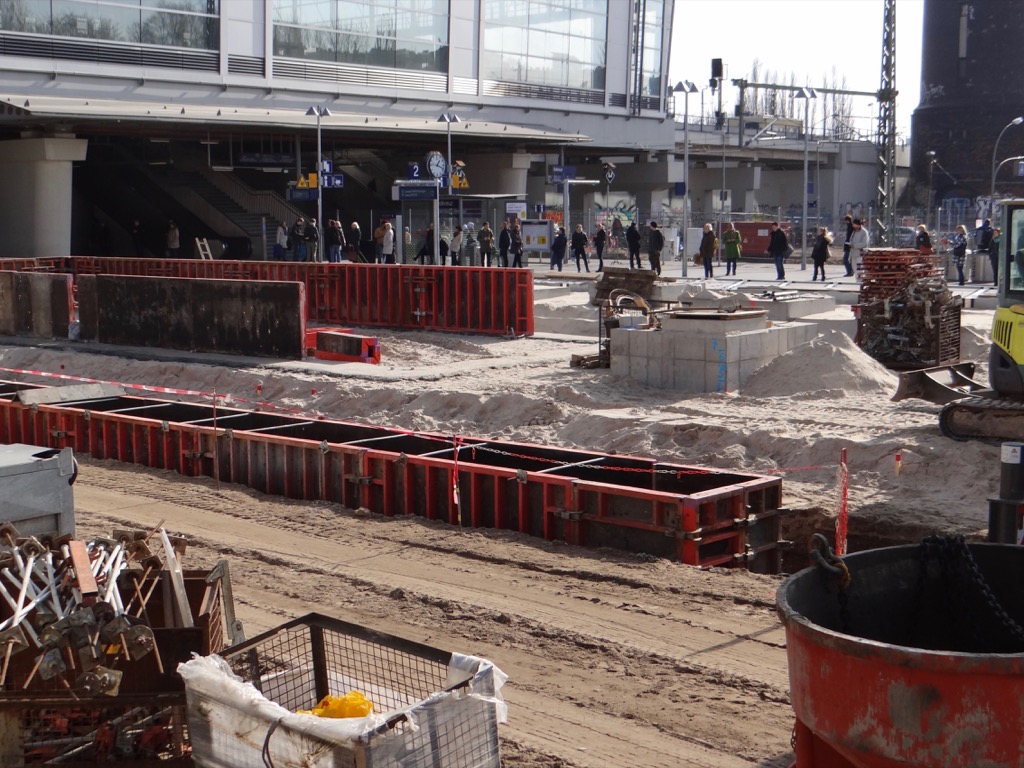

Nach dem Setzen der Kantensteine werden dahinter Kabelschächte- und Kanäle verbaut…

…danach wird der Bahnsteig verfüllt und der Aufbau der Bahnsteigplatte kann beginnen.

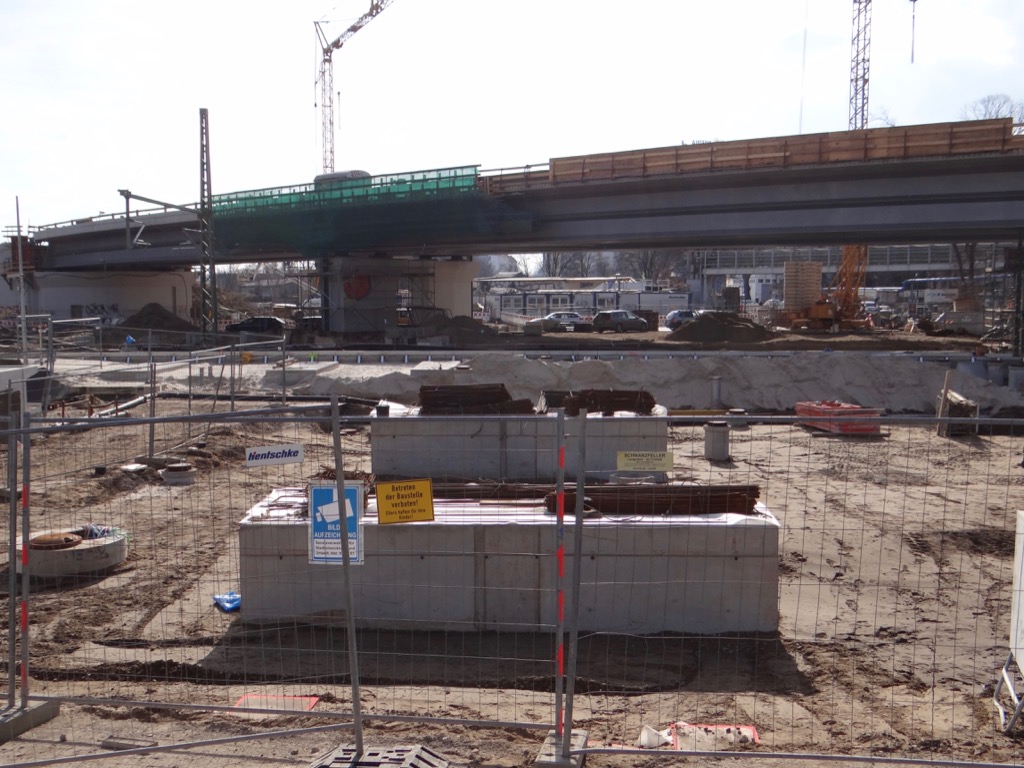

Am westlichen Ende des Bahnsteigs wird ein Fundament für einen späteren Verkaufspavillion errichtet.

Auch für die nördliche Bahnsteigkante sind noch ein paar Meter Fundament zu errichten.

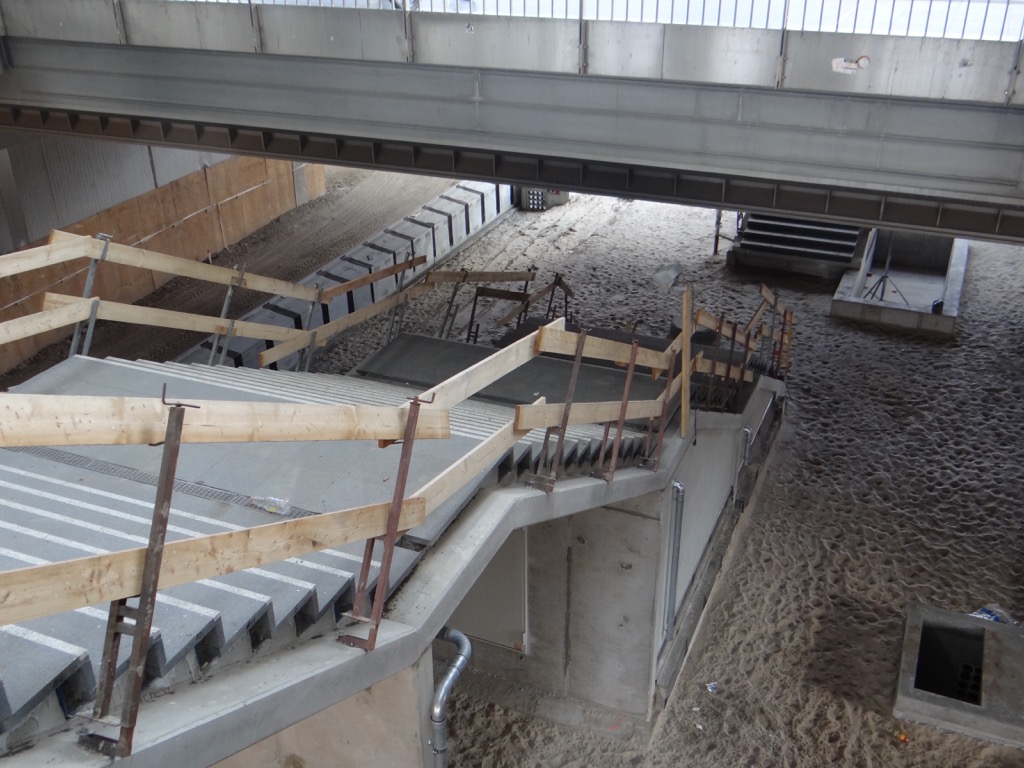

Das fertige Fundament für die spätere Fußgängerbrücke westlich des Bahnsteigs E.

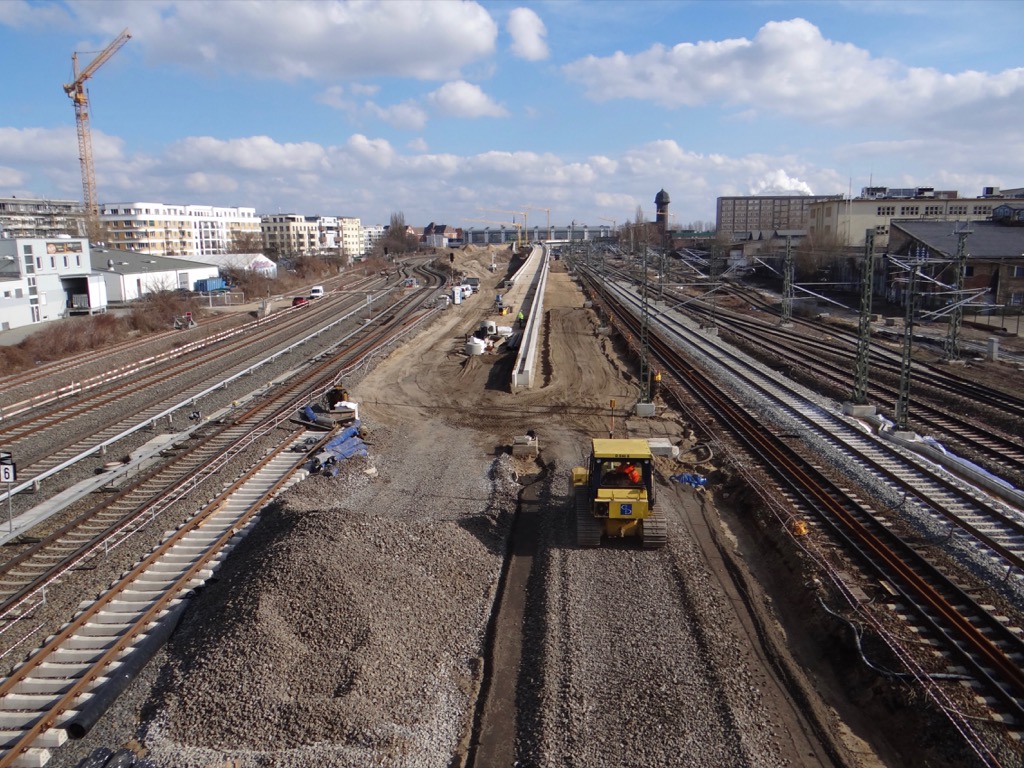

Blick von der Modersohnbrücke. Der Gleisbau des südlichen S-Bahngleises ist bereits bis hierher fortgeschritten.

Südlich der Rampe wird bereits das Gleisplanum hergestellt.

Blick Richtung Westen, der Aufbau des neuen S-Bahngleises kurz vor der Modersohnbrücke.

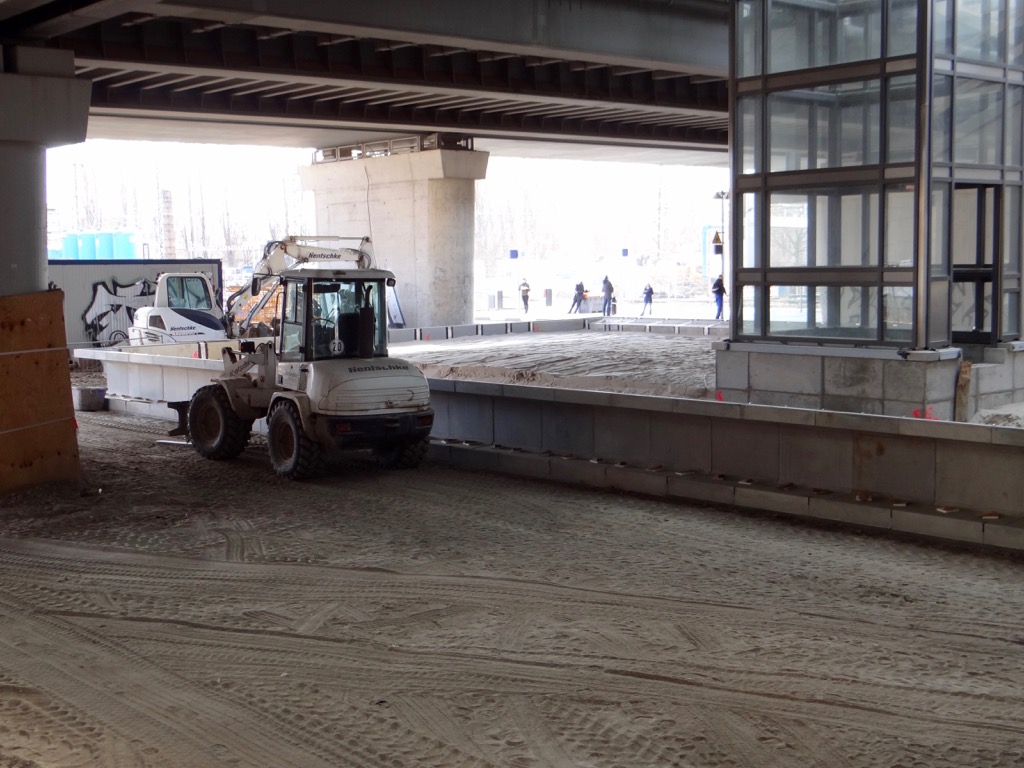

Bahnhof Warschauer Straße. Erste Wände der Technikebene wurde betoniert, weitere Wände werden nun verschalt.

Noch ein mal ein Blick Richtung Osten auf die im Bau befindlichen späteren stadtauswärt führenden S-Bahngleise mit ihren umfangreichen Weichenanlagen.

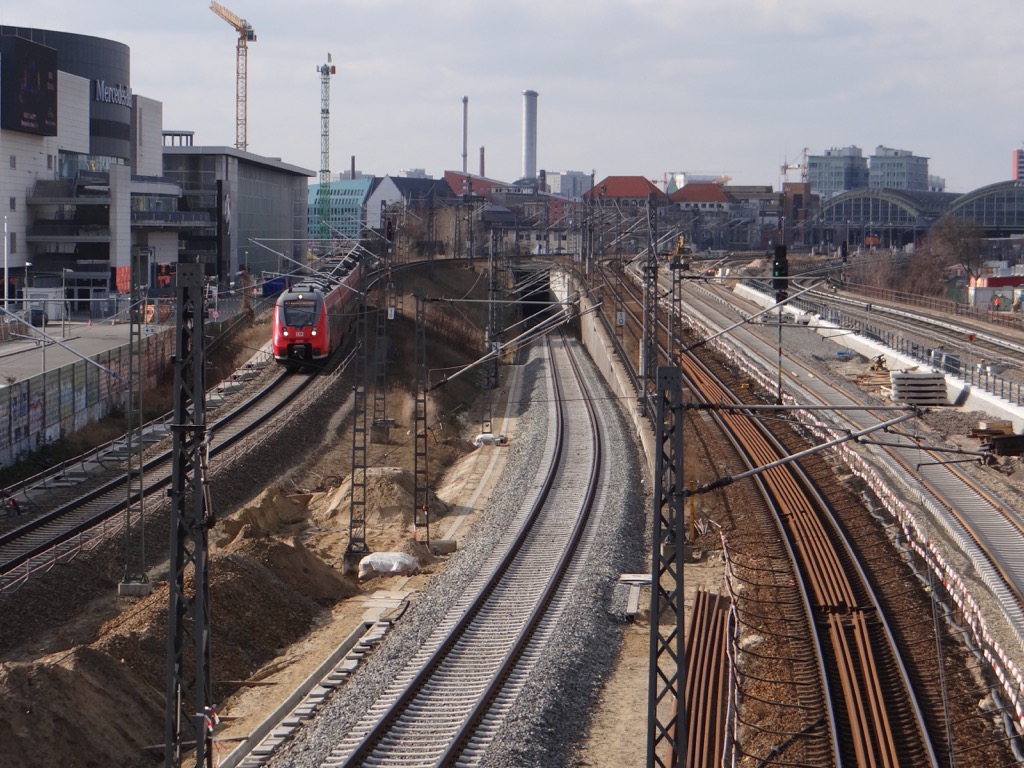

Blick von der Warschauer Brücke Richtung Westen. Hauptsächlich werden hier zur Zeit Kabelkanäle gesetzt.

Südlich der Bahntrasse entsteht bis zum Frühjahr 2018 die East-Side Mall mit 120 Geschäften. Vor der Mercedes-Benz Arena entsteht ab Mai der Entertainment District mit Kinos, Restaurants, Bowlinghallen und der Music-Box. Ob das der Bahnhof zusätzlich bewältigen kann?
